电动葫芦的安装技术要求:
1、电动葫芦在安装前要仔细检查各零部件是否齐全、有无损坏、并按说明书要求进行安装。

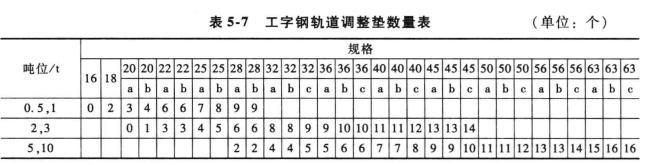

2、根据选用工字钢型号规格的不同,调整电动小车的垫圈数量,注意保证两侧轮缘与工字钢间要有3-5mm的间隙。工字钢轨道调整垫数量见表5-7.
3、电动葫芦所使用的工字钢轨道两端要装设防脱轨装置。
4、电动葫芦所使用的工字钢轨上应装设地线,其接地电阻不得大于5Ω。
5、电动葫芦安装完毕后,应进行一次全面的安全性能检查并应达到设计指标要求。
电动葫芦的检查验收:
新安装电动葫芦的验收要求无负荷、静负荷和动负荷试验全部合格。
1、无负荷试验:接通电源,不吊挂载荷,开动电动机进行反正转试验,在试验时应检查限位器、按钮盒电磁制动器等电器设备的灵敏性,同时还应检查减速器的声音、油温、齿面接触情况以及操纵线路的正确性。
2、静负荷试验:先以额定负荷开到距地表面100mm处,空悬10min,检查传动机构和制动器工作是否平稳可靠,声音是否正常;然后以超额定负荷25%进行试验,其方法、条件均与额定负荷试验相同。
3、动负荷试验:静负荷试验结果良好后,再以超额定负荷10%进行动负荷试验。反复开动起升、下降和运行机构,此后各机构应动作平稳、无跳动现象,车轮与钢轨应全部接触,吊钩无抖动,制动器无噪声,制动平稳可靠,温升正常。制动电磁铁温升不许超过85℃,制动下滑应在规定的范围内,制动距离s《/100,单位为m,v为起升速度,单位为m/min。
