您的位置:网站首页 » 新闻动态 » 爬模构造之模板篇介绍

新闻动态

您的位置: 网站首页 » 新闻动态

爬模构造之模板篇介绍

编辑:北京凌鹰   浏览:2119   添加时间:2017-12-28 09:46:52

爬模由模板、爬架和提升设备组成。这次我们要介绍的是关于模板的详细介绍:

模板的构造与一般大模板相同,见图4—36。面板可用胶合板或钢板,板后设槽钢横肋,横肋支承在槽钢制的加强竖肋上,横、竖肋间距应由计算确定。通过竖肋的穿墙螺栓与墙的内侧模板拉紧,承受新浇混凝土的侧压力。

模板上、下边各设两个调整螺栓与爬架相连,供安装时固定和调整模板位置用。对应于每个爬架的位置,与爬架宽度相适应,在模板背后设两道加强竖肋。竖肋顶端固定有外挑三角支承架,供悬挂提升爬架的提升设备用。竖肋中部焊有支座,用以固定模板爬升用的千斤顶。当采用手拉倒链提升时,则在竖肋上焊有悬挂吊钩的吊环。在模板的竖肋上固定有外挑三脚架,供支设外挑脚手架和悬挂外脚手架用。脚手架的宽度为600~900 mm,脚手架的高度,视需要设若干步,在模板下方应不少于2~3步,每步高度为l 800 mm。各步脚手架均应满铺脚手板,外侧设栏杆和张挂安全网。为使每步脚手架在平面上都能连通,在爬架处应绕过爬架形成弯折,见图4—37。

模板高度一般为建筑标准层层高加100~300 mm,以便使模板下边与已浇筑的混凝土墙搭接,起到定位和固定作用。为防止灰浆流失,模板下边固定有橡胶衬垫。模板长度,在制造和安装可能条件下宜尽量大些,可取整个墙的宽度。为便于制作和安装,也可分段制作、安装,待安装就位后,再将各段连成整体。

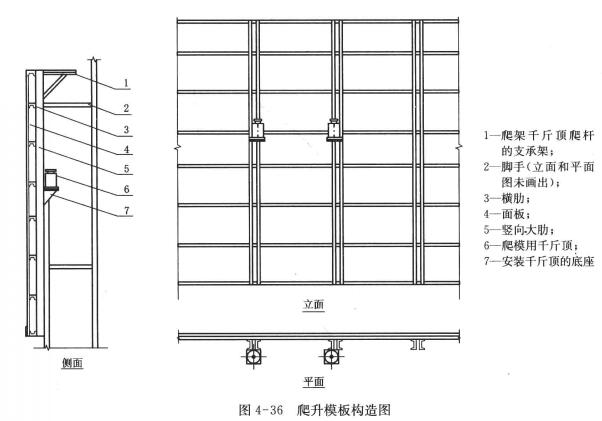

爬升模板构造图



上一条:爬架葫芦:因雾霾严查环保是否已经影响了你
下一条:爬架系统的提升架作用和构造形式

相关新闻:

相关产品:


ҷϢ
ҷϢ
